近日,由中山公用(000685)下属公用环投统筹运营的中部公用一二期项目1#焚烧线深度大修圆满完成全部工序,正式恢复生活垃圾处置与余热发电运行。本次大修历时28天,实现安全规范、质量可控、顺利启炉,是公用环投践行“五新公用”发展思路、推动存量环保资产提质增效的重要实践成果。

01

锚定新效能:精准施策破解老厂发展瓶颈

ZPUG PUBLIC UTILITIES

中部公用一二期项目设计生活垃圾处理规模1050吨/日,配置3台350吨/日焚烧炉,2004年投运至今已连续服役20年,设备老化、效能衰减等问题逐步凸显。2025年11月,公用环投完成项目整体收购,并推动BOT运营期限延长至2040年1月,为存量资产深度改造打开空间。

为立足项目全生命周期(883436)效益,公用环投坚持问题导向、目标导向,统筹制定恢复性能,延长寿命,提质增效的大修方案,涵盖炉排、余热锅炉、反应塔、除尘器、SNCR系统及核心风机等关键设备,并成功争取超长特别国债资金支持,以精准投资撬动设备效能系统性提升。1#焚烧线作为首台启动大修的项目,是公用环投对存量提质模式的先行探路。

02

构建新治理:闭环管理筑牢安全质量防线

ZPUG PUBLIC UTILITIES

面对施工周期(883436)紧、作业场地狭小、高温作业、现场环境复杂等挑战,公用环投派驻技术骨干驻厂一线,与项目公司团队组建专项攻坚小组,构建“进度—安全—质量”三位一体闭环管控体系,以精细化治理能力应对现场各类不确定性,确保大修全程可控在控。

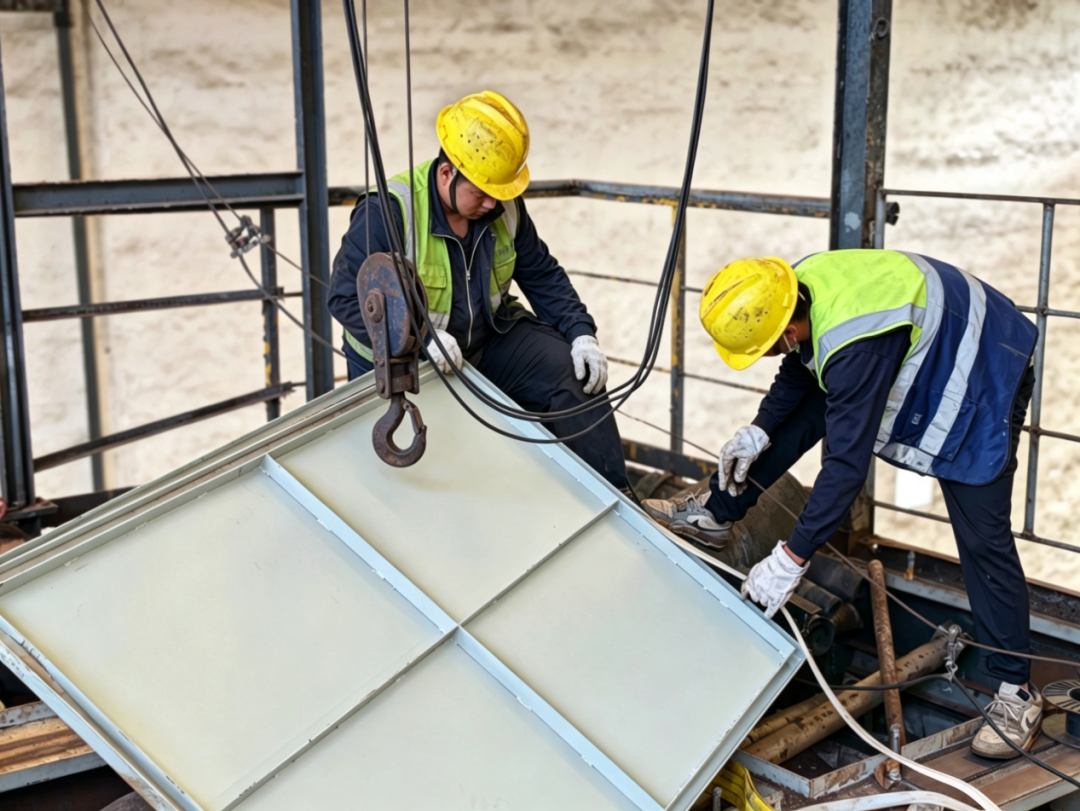

技术人员现场指导工作

进度管控上,倒排节点、挂图作战,每日协调调度、逐项销号推进。在场地受限、交叉作业多的条件下,合理优化施工动线,实现各工序无缝衔接,历时28天完成全部检修任务,跑出了大修攻坚的加速度。

安全管控上,严格落实全员岗前培训与专项安全技术交底,刚性执行“两票三制”作业规范,对受限空间、高空作业、动火作业等高危环节实行全程专人旁站监护,全面管控危险源,实现大修全过程安全零事故,牢牢守住安全生产底线。

质量管控上,全面推行班组自检、交叉互检、专项专检“三检制”。针对炉排安装精度、锅炉受热面检测、滤袋密封性能等关键工序,对照标准逐条核验、逐项过关,确保所有检修缺陷全部清零。

除尘器检修

03

淬炼新担当:协同攻坚精工细作严守底线

ZPUG PUBLIC UTILITIES

坚持党建引领攻坚,各岗位人员协同作战、同向发力,打破职能壁垒形成“一盘棋”攻坚格局。全体参修人员聚焦关键工序精工细作,严格对标技术标准开展检修:对炉排实施部件更换与间隙调试,加固易磨损部位,保障焚烧系统稳定运行;对锅炉受热面开展全面清灰检测,消除结焦、管壁减薄等隐患,提升换热效率;布袋除尘严格执行滤袋安装作业规范,确保密封性能达标;同步完成脱硝系统、反应塔及主要风机检修调试,全流程保障烟气排放稳定达标。

本次大修实现了服役20年老设备的性能焕新与寿命延长,形成了可复制的存量焚烧线深度大修模式。下一步,公用环投将持续深化“五新公用”发展实践,稳步推进存量环保资产提质增效,全力保障城市生活垃圾无害化处置,为中山“无废城市”建设贡献力量。

供稿|公用环投

免责声明:风险提示:本文内容仅供参考,不代表同花顺观点。同花顺各类信息服务基于人工智能算法,如有出入请以证监会指定上市公司信息披露平台为准。如有投资者据此操作,风险自担,同花顺对此不承担任何责任。
homeBack返回首页
不良信息举报与个人信息保护咨询专线:10100571违法和不良信息涉企侵权举报涉算法推荐举报专区涉青少年不良信息举报专区

浙江同花顺互联信息技术有限公司版权所有

网站备案号:浙ICP备18032105号
证券投资咨询服务提供:浙江同花顺云软件有限公司 (中国证监会核发证书编号:ZX0050)
AIME
