要点:全固态电池(886032)进入GWh中试密集期,2027-2030为小批量装车关键窗口;2035年规划产能超1119GWh,但2026-2030开工率仅1%-15%,需求严重错配,2032年后才逐步放量。硫化物为主流,宁德、比亚迪(002594)、国轩等领跑;风险在产能过剩、技术成熟度、日韩专利与成本。
说明:
1、固态电池(886032)产能分析内容:分上篇和下篇,上篇为固液电池,下篇为固态电池(886032)。固液电池作为固态电池(886032)的过渡路线也将长期存在,暂时放在固态电池(886032)体系时进行分析。固液电池包括:凝胶态电池、固液混合电池、
准固态电池(886032)、半固态电池(886032)。 液态电解质质量占比在5%-20%的电池,通过加入固态电解质骨架来约束少量液态电解液。
固态电池产能分析(上篇):固液电池先行军 供需两旺的过渡路线
固态电池产能分析(下篇):固态电池中试密集落地 产能规划与需求错配
此篇是下篇:固态电池(886032)即全固态电池(886032)产能情况。
2、数据:这个产能数据基于企业的产能规划和SMM需求模型分析,尤其中远期的数据依赖于SMM需求模型。
3、最终数据以企业正式发布产能数据为准。

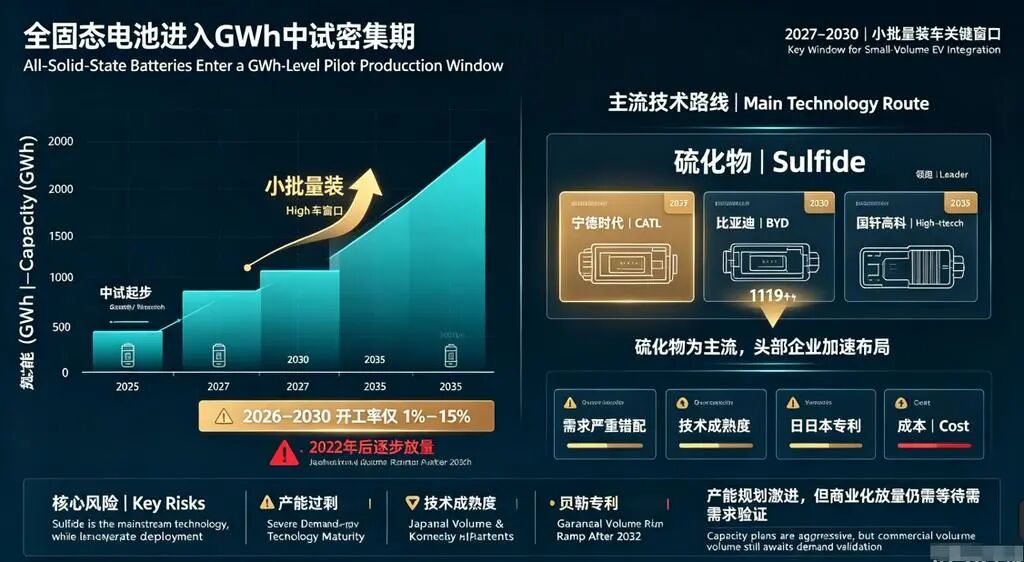

一、产业阶段:从实验室走向GWh中试,2027-2030是关键窗口
根据表格统计,固态电池(886032)(全固态为主)已从实验室研发进入中试线密集建设期。2024-2026年,多个全固态中试线、实验线投产或贯通,代表企业包括宁德时代(300750)、比亚迪(002594)、国轩高科(002074)、清陶、卫蓝、中创新航(HK3931)、亿纬锂能(300014)、孚能科技(688567)、太蓝新能源(850101)等。
典型节点:
宁德时代(300750):合肥5G(885556)Wh硫化物全固态中试线2025年5月投产;宜宾全固态基地一期2026年7月投产,单体能量密度突破500Wh/kg。
比亚迪(002594):深圳坪山2GWh硫化物全固态中试线2026年2月投产,良率稳定在82%;重庆璧山首期20GWh量产线计划2026年Q3启动,2027年Q1小批量装车,远期规划100GWh。
国轩高科(002074):合肥0.2GWh全固态实验线2025年5月贯通,2GWh量产线预计2026年底设备调试,2027年小批生产。
清陶能源(850101):昆山0.1GWh全固态中试线已投产。
卫蓝新能源(850101):深圳坪山0.6GWh全固态小试基地,计划2027年左右实现全固态量产。
中创新航(HK3931):常州0.2GWh固态电池(886032)中试能力。
亿纬锂能(300014):成都基地2025年12月一期60Ah建成,2026年12月二期100MWh年产能交付。
孚能科技(688567):赣州0.2GWh硫化物全固态中试线,60Ah电芯送样机器人客户。
太蓝新能源(850101):湖北潜江3.5G(885556)Wh全固态电池(886032)项目,2026年6月完工,一期0.5G(885556)Wh。
欣旺达(300207):0.2GWh样品线,400Wh/kg聚合物全固态电池(886032),计划2026年完成装车验证。
整体看,2025-2026年是中试线密集落地期,2027年进入小批量装车验证,2030年前后目标规模化量产。
二、产能规划:指数级扩张,2035年超1100GWh
表格汇总数据显示,固态电池(886032)规划产能从2025年的3GWh增长至2035年的1119GWh,呈指数级扩张:
固态电池(886032)从2025年的产能3GWh,到2030和2035年的77GWh和1119GWh。
其中,2033年后产能规划大幅跳升,主要来自比亚迪(002594)璧山基地、宁德时代(300750)宜宾基地、太蓝潜江、卫蓝、清陶等企业的远期规划。但需要注意的是,这些数字多为企业规划产能,实际落地受良率、设备、资金、客户验证等多重因素制约。
三、需求与开工率:短期严重错配,2033年后才逐步匹配
与产能规划相比,固态电池(886032)需求量释放明显滞后,产能扩张或将复刻液态锂电的模式。
2026-2030年,固态电池(886032)开工率仅为1%-15%,说明产能规划远超短期实际需求。大量中试线、实验线处于验证阶段,尚未形成有效出货。2031年开工率升至28%,2032年跳升至69%,2033年后稳定在73%-89%。这意味着固态电池(886032)的真正规模化放量可能在2032-2033年之后,与行业普遍预期的“2030年规模化”存在一定时间差。
四、技术路线:硫化物为主流,氧化物/聚合物/复合并行
固态电池(886032)技术路线呈现“硫化物为主、多路线并行”的格局。
4.1硫化物路线:宁德时代(300750)、比亚迪(002594)、国轩高科(002074)、三维电池、久功新能源(850101)、中科源本、恩力动力等。硫化物电解质离子电导率高,但空气稳定性差、成本高、专利壁垒集中在日韩。
4.2氧化物路线:部分企业采用氧化物复合路线,如清陶、卫蓝等。
4.3聚合物路线:欣旺达(300207)、深蓝汇泽、固态离子能源(850101)等。
4.4复合路线:山东创鲁采用“硫化物+氧化物+聚合物”复合路线,宣称较纯硫化物降本80%-90%。4.5卤化物/硫卤复合:亿纬锂能(300014)采用硫卤复合固态电解质。
整体看,硫化物是全固态电池(886032)最受关注的主路线,但工程化难度最大;复合路线成为降本和界面改善的重要探索方向。
五、企业格局:头部电池厂+新势力+车企三方竞逐
固态电池玩家可分为三类:
5.1头部电池厂:宁德时代(300750)、比亚迪(002594)、国轩高科(002074)、中创新航(HK3931)、亿纬锂能(300014)、孚能科技(688567)、欣旺达(300207)等。它们资金雄厚、客户资源强,但技术路线选择谨慎。
5.2固态电池(886032)新势力:清陶、卫蓝、太蓝、恩力动力、合源锂创、欣界能源(850101)、金羽新能、久功新能源(850101)等。它们聚焦固态电池(886032)细分赛道,部分已实现中试或小批量交付。
5.3车企及跨界玩家:东风汽车(600006)、奇瑞、吉利、上汽等通过自研或合作布局固态电池(886032),以掌握下一代动力电池话语权。
区域分布上,江苏、安徽、广东、浙江、四川、山东、河南是固态电池(886032)项目集中地。安徽合肥、江苏苏州/常州、广东深圳/珠海(883419)、浙江湖州/杭州、四川宜宾/成都等形成产业集群。
六、风险与挑战:产能过剩、技术成熟度、专利与成本
产能过剩风险:2026-2030年开工率极低,大量规划产能可能延期或取消。
技术成熟度不足:全固态电池(886032)仍面临固固界面、运行压力、循环寿命、材料本征稳定性等核心问题。宁德时代(300750)曾毓群曾表示全固态电池(886032)技术成熟度仅TRL-4级。
专利壁垒:硫化物电解质核心专利由日韩企业主导,中国企业出海面临FTO风险。
成本高企:全固态电池(886032)当前成本远高于液态电池,降本依赖硫化锂、电解质、设备国产化。
车规验证周期(883436)长:送样到定点可能需18-36个月,验证成本高,车企接受度谨慎。
七、结论
固态电池(886032)正处于“中试密集落地、量产前夜”的阶段。产能规划激进,但短期需求严重不足,开工率低位运行。2027-2030年是技术验证和小批量装车的关键窗口,2032年后才有望进入规模化放量阶段。企业需理性看待产能规划,聚焦核心技术突破、成本下降和客户验证,避免盲目扩产。
